Aller au contenu principal

Travaux - Rue de la Révolution

Travaux de renouvellement des canalisations d’eau potable
et réfection de la voirie

LIEU  : Rue de la Révolution

Le Syndicat Mixte Eaux Confluences (SMEC 82) a réalisé le chantier de rénovation du réseau d'eau potable, de la Rue de la Révolution, en collaboration avec la Municipalité qui, elle, a mené la réfection de la voirie, la reprise des bordures en pavé et du réseau d'eau pluvial.

Cette mutualisation a permis la limitation des coûts :
- 170.000 € HT d'investissement pour le SMEC 82
- 120.000 € HT d'investissement pour la ville.

⇒ Des travaux sur les réseaux indispensables

IL Y AVAIT URGENCE !
Le SMEC a déjà dû intervenir à deux reprises en 2022, suite à des casses provoquant des fuites importantes sur le réseau d'adduction d'eau potable de la rue. Les travaux de remplacement des canalisations ont ainsi permis de sécuriser l'alimentation, mais également de supprimer tous les branchements en plomb.

⇒ Réfection de la voirie

Cette rue faisait partie, par ailleurs, d'un programme de réfection de voirie : les pavés présents sur une partie de la rue étaient dégradés (problèmes d’étanchéité, de descellement), les caniveaux centraux et la chaussée nécessitaient d’être repris. Afin de limiter la durée et le coût du chantier, la commune a réalisé la rénovation complète du tronçon à l'issue des travaux sur les réseaux.

ACTUS MINUTE

Le 16 mars 2023

Fin des travaux

La totalité de la rue de la Révolution a rouvert à la circulation jeudi 16 mars après-midi, avec 24h d'avance.
Le traçage de la signalétique sera effectué au mois d'avril.

Ce chantier, mené en partenariat avec le Syndicat Mixte Eaux Confluences pour un budget total de 290.000 € HT, aura permis :

  • la rénovation complète du réseau d'eau potable : sécurisation de l'alimentation et suppression de tous les branchements en plomb
  • la réfection de la voirie et la reprise des bordures en pavés
  • la création de 3 places de stationnement supplémentaires en zone bleue (arrêt gratuit d'1h30) pour faciliter l'accès aux commerces de proximité.

Débuté le 2 novembre dernier, les travaux ont été réalisés en 15 semaines au lieu de 17 initialement prévues, avec une interruption souhaitée par la municipalité durant les fêtes de fin d’année et le début des soldes de janvier, afin de ne pas pénaliser les commerçants du centre-ville.

Merci aux riverains, aux commerçants sédentaires et ambulants du marché de plein vent pour leur patience, ainsi qu'aux services et aux équipes techniques mobilisées.

La ville poursuit son programme d'investissements pour la sécurisation des trottoirs et de la voirie communale, en zone urbaine et en zone rurale, et l'amélioration du cadre de vie.

Le 06 mars 2023

Réouverture du premier tronçon

Le tronçon de la rue de la Révolution, entre la place de la Liberté et la rue de la République, a rouvert à la circulation vendredi 3 mars.

A NOTER !
Création de 3 places de stationnement supplémentaires en zone bleue (gratuit durant 1h30) pour faciliter aux commerces de proximité.

La réfection définitive de la voirie de la phase 1, entre la rue de la République et la rue de Varsovie, a débuté lundi 06 mars et devrait s'achever le 17 mars.
La Rue de la Révolution sera alors entièrement terminée et réouverte à la circulation dans son intégralité.
Consulter l'arrêté correspondant : N°2023_ARR_0116

En attendant, tous les commerces restent ouverts et accessibles aux piétons durant les travaux.

Les ambulants du marché de plein de vent du jeudi matin habituellement situés sur la zone de chantier, sont temporairement déplacés rue de la République et rue de l'Egalité.

Renseignements auprès du Service sécurité, citoyenneté et environnement au 05 63 32 78 15.

Le 21 février 2023

Fin des travaux sur les réseaux et réfection voirie en cours

Le Syndicat Mixte Eaux Confluences (SMEC 82) achève la phase 2 du chantier de réfection du réseau d’eau potable de la rue de la Révolution, entre la place de la Liberté et la rue de la République.

Le raccordement général est programmée semaine 9.
Les travaux de voirie doivent se terminer le 6 mars, avec une réouverture du tronçon à la circulation.

La réfection définitive de la voirie de la phase 1, entre la rue de la République et la rue de Varsovie, sera réalisée en suivant, entre le 6 mars et le 17 mars.
La Rue de la Révolution sera alors entièrement terminée et réouverte à la circulation dans son intégralité.
Consulter l'arrêté correspondant : N°2023_ARR_0116

En attendant, tous les commerces restent ouverts et accessibles aux piétons durant les travaux.

Les ambulants du marché de plein de vent du jeudi matin habituellement situés sur la zone de chantier, sont temporairement déplacés rue de la République et rue de l'Egalité.

Renseignements auprès du Service sécurité, citoyenneté et environnement au 05 63 32 78 15.

Le 05 janvier 2023

Phase 2 : fermeture du tronçon de la Place de la Liberté à la Rue de la République

Le Syndicat Mixte Eaux Confluences (SMEC 82) débute la phase 2 du chantier de réfection du réseau d’eau potable de la rue de la Révolution le 16 janvier  2023.

Comme annoncé, les travaux de la phase 2 débutent le 16 janvier 2023 pour une durée prévisionnelle de 7 semaines (selon météo).

La phase 2 concerne le tronçon allant de la Place de la Liberté jusqu’au croisement de la rue de la République, avec la mise en place d'une déviation de la circulation. Elle s’étalera jusqu’à début mars et sera suivie par les travaux de réfection définitive de la voirie sur l’ensemble du chantier.

Tous les commerces restent ouverts et accessibles aux piétons durant les travaux.

Renseignements auprès du Chef de chantier sur place, du SMEC 82 au 05 63 32 21 88


Le 14 décembre 2022

Réouverture de la rue de la Révolution mercredi 14 décembre 2023

Le Syndicat Mixte Eaux Confluences (SMEC 82) a terminé la phase 1 du chantier de réfection du réseau d’eau potable de la rue de la Révolution le 14 décembre 2022.

Comme souhaité par la municipalité, les travaux sont suspendus durant les fêtes de fin d’année et le début des soldes, afin de ne pas pénaliser les commerçants du centre-ville.

La phase 2 débutera le 16 janvier, sur la portion allant de la Place de la Liberté jusqu’au croisement de la rue de la République, avec la mise en place de déviations. Elle s’étalera jusqu’à début mars et sera suivie par les travaux de réfection définitive de la voirie sur l’ensemble du chantier.

Tous les commerces restent ouverts et accessibles aux piétons durant les travaux.

Renseignements auprès du Chef de chantier sur place, du SMEC 82 au 05 63 32 21 88.

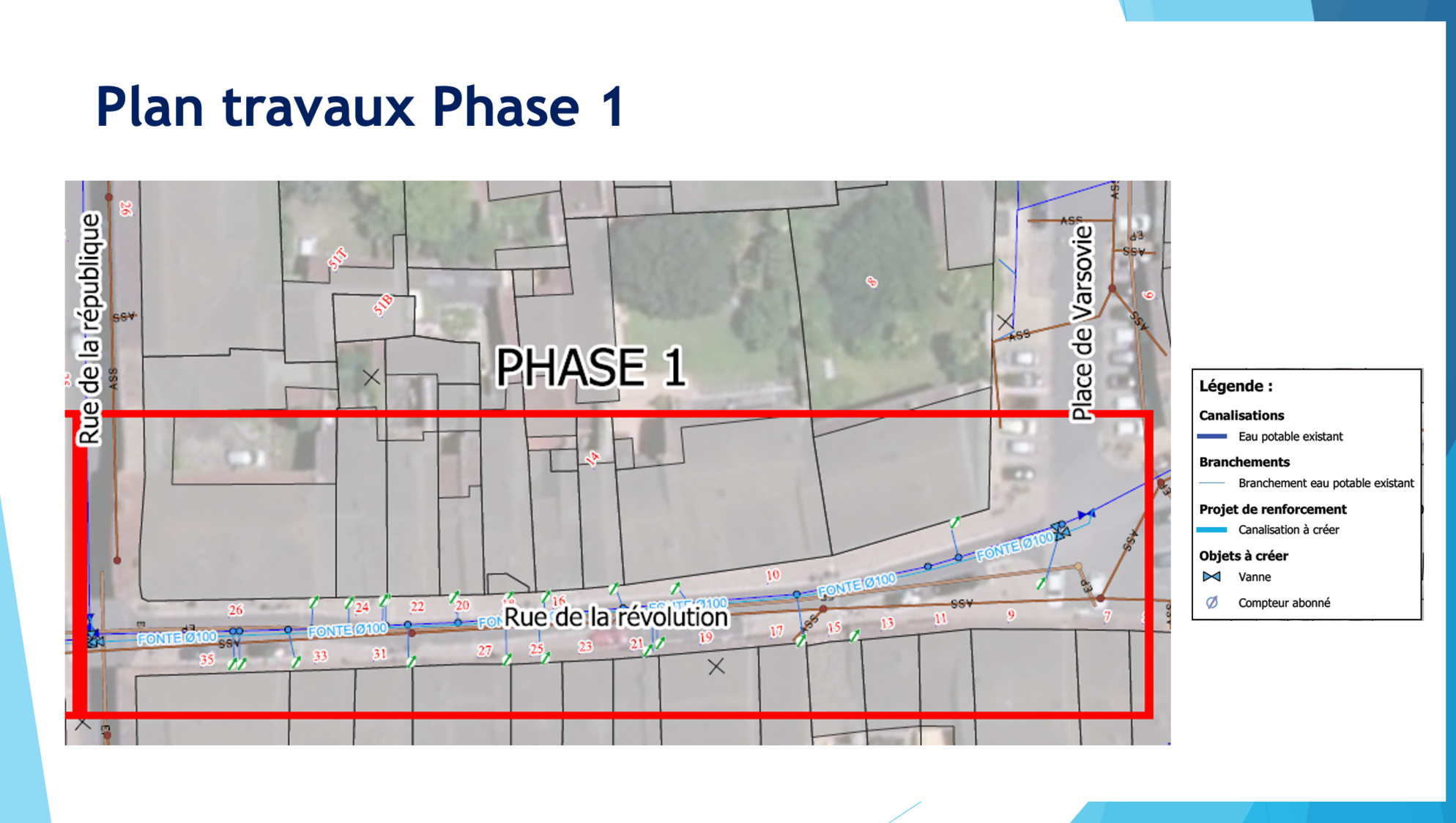

Le chantier en images

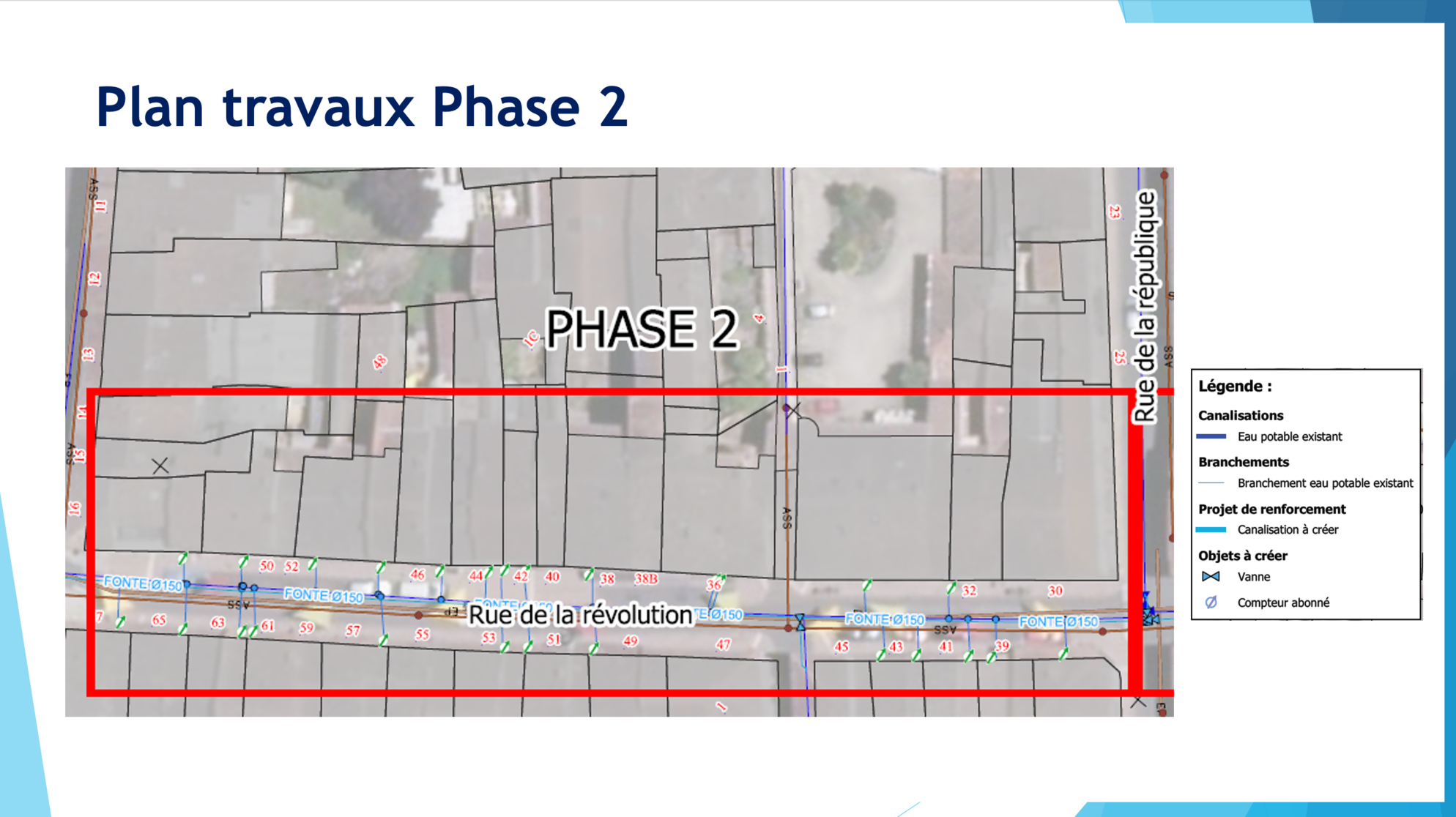

Phase 1 - De Novembre à décembre 2022
Phase 2 - De janvier à mars 2023
