Boulevard du 14 Juillet et Boulevard de la République

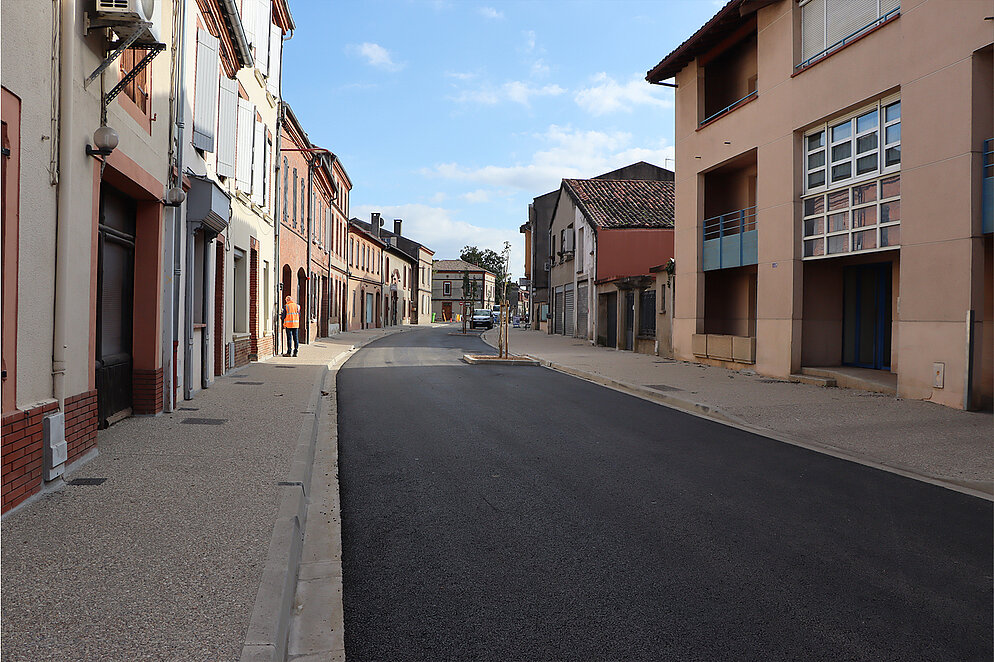

FIN DES TRAVAUX DES BOULEVARDS DU 14 JUILLET ET DE LA RÉPUBLIQUE

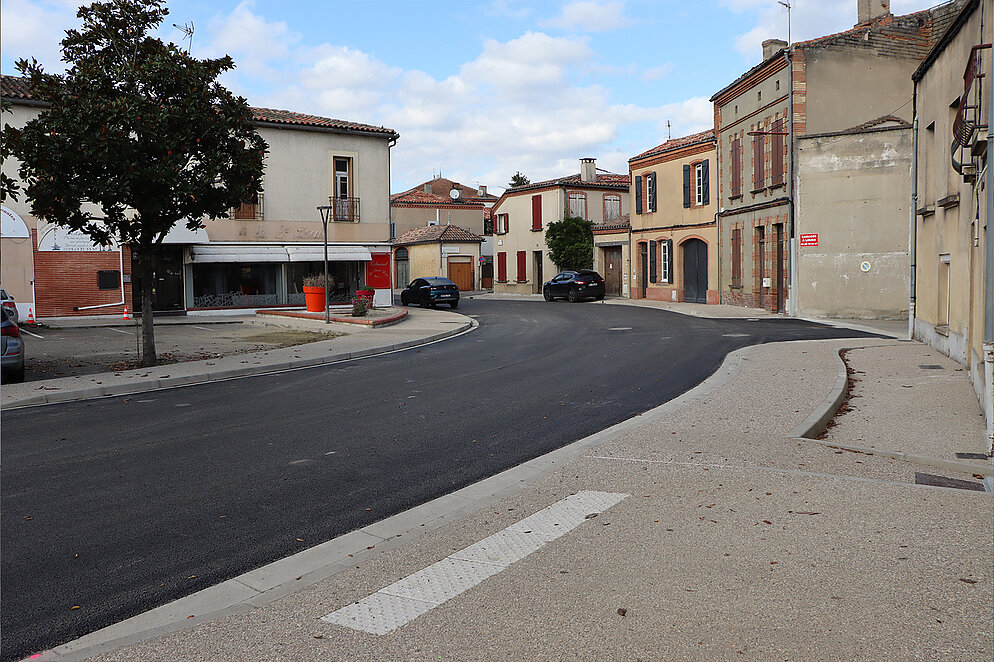

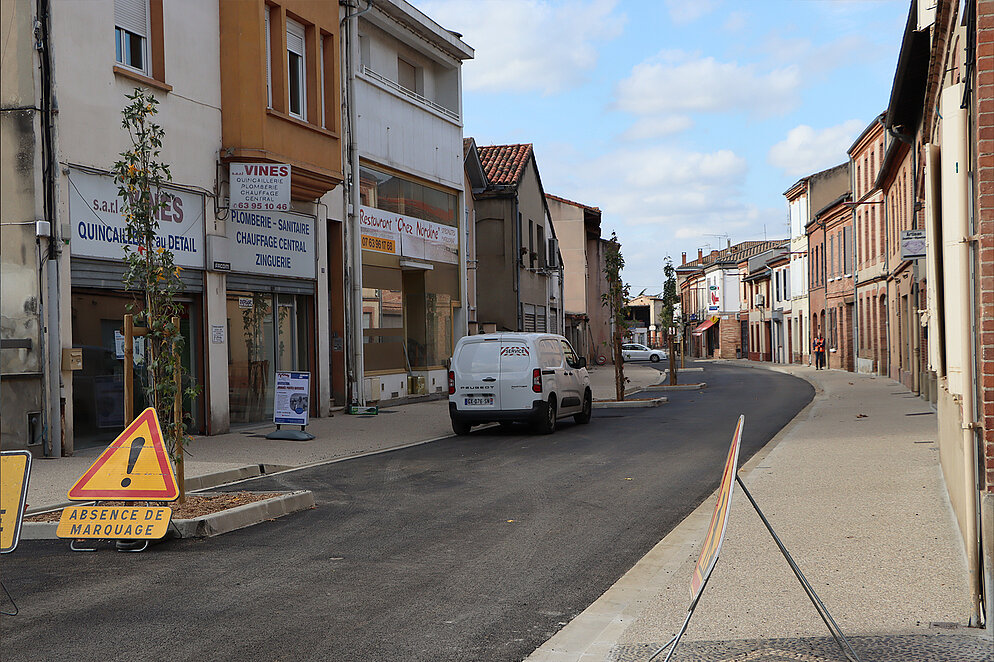

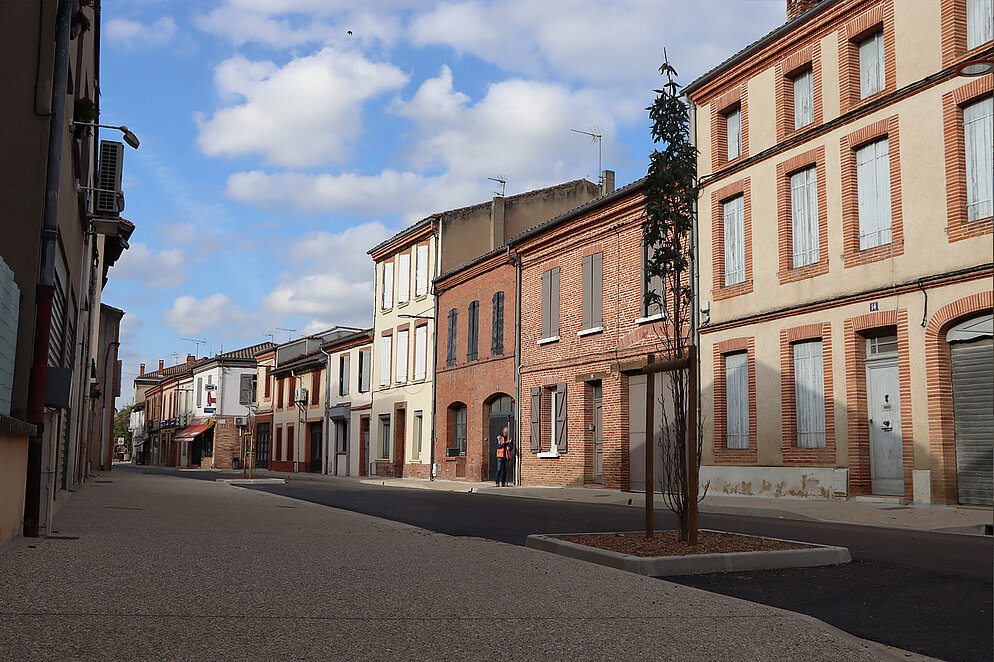

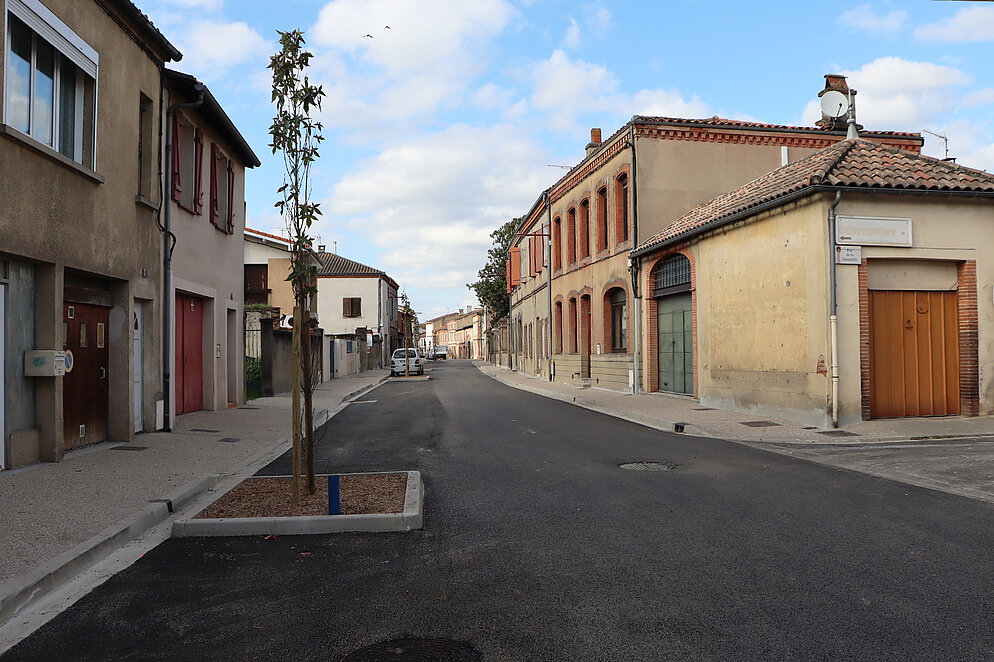

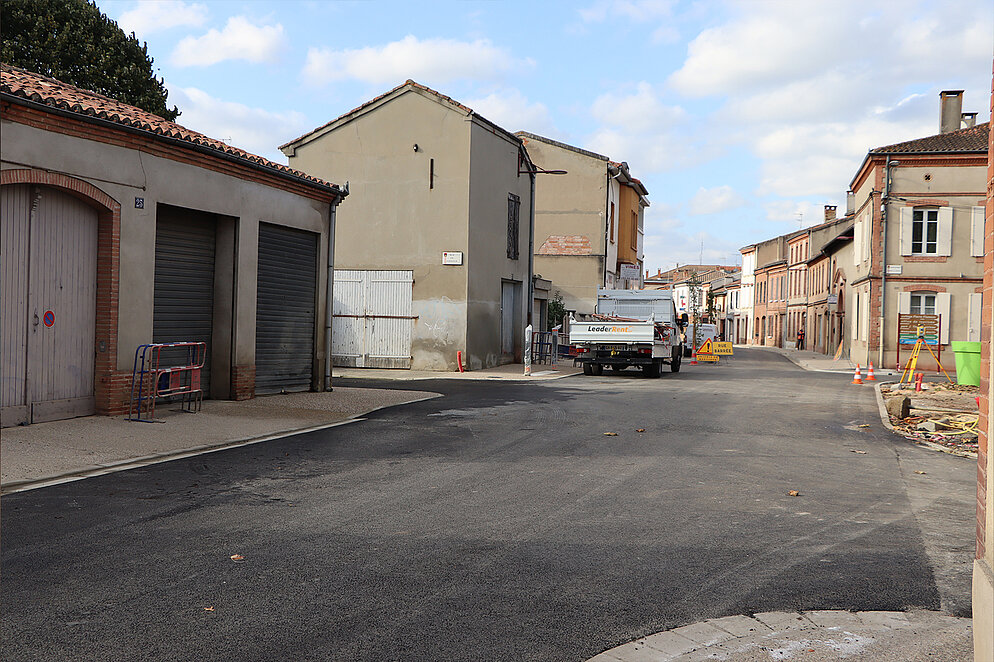

Le chantier des boulevards du 14 Juillet et de la République s'achève avec la réouverture à la circulation Vendredi 8 novembre, comme annoncé dans le planning.
Le projet
Les travaux ont consisté à :
- renouveler les réseaux d’eau potable et d’assainissement
Réalisées par le Syndicat Mixte Eaux Confluences, ces rénovations étaient indispensables du fait de la vétusté des canalisations, de la présence de branchements en plomb et de la nécessité de limiter les fuites. Coût global : 330.000€ HT - Réalisation : Cousin Pradère, Eurovia et Uvéo.
- réaliser la réfection des trottoirs
La Ville a refait les 1.500 m2 de trottoirs, créé un plateau pour la traversée piétonne face aux allées Flamens et planté 8 arbres pour créer des ilôts de fraîcheur le long des boulevards.
Réalisation : Eurovia - Coût global : 457.000€ TTC

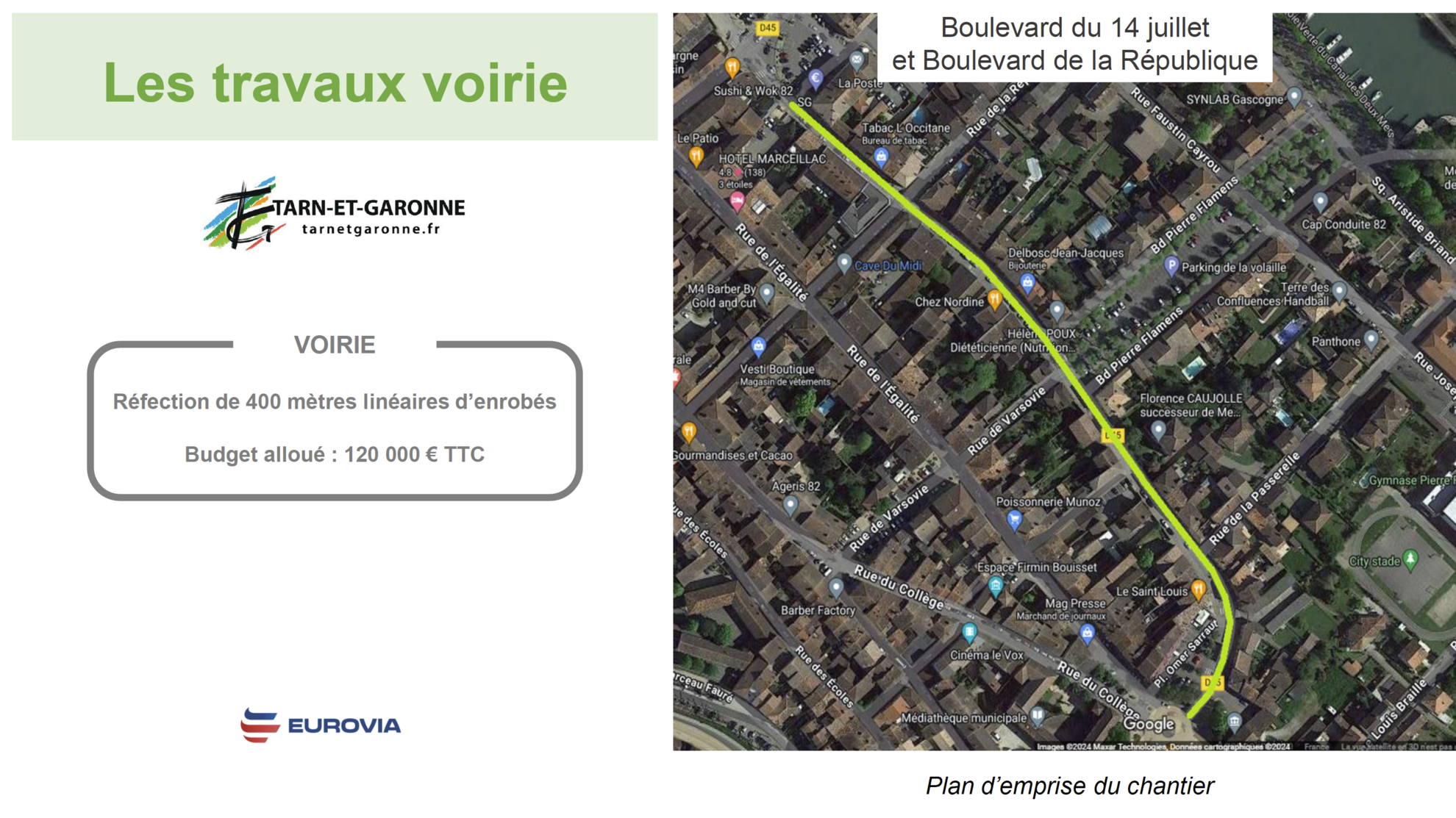

- refaire la voirie
Le Conseil départemental de Tarn-et-Garonne a réalisé les 400 mètres de route.
Réalisation : Eurovia - Coût global : 120.000€ TTC

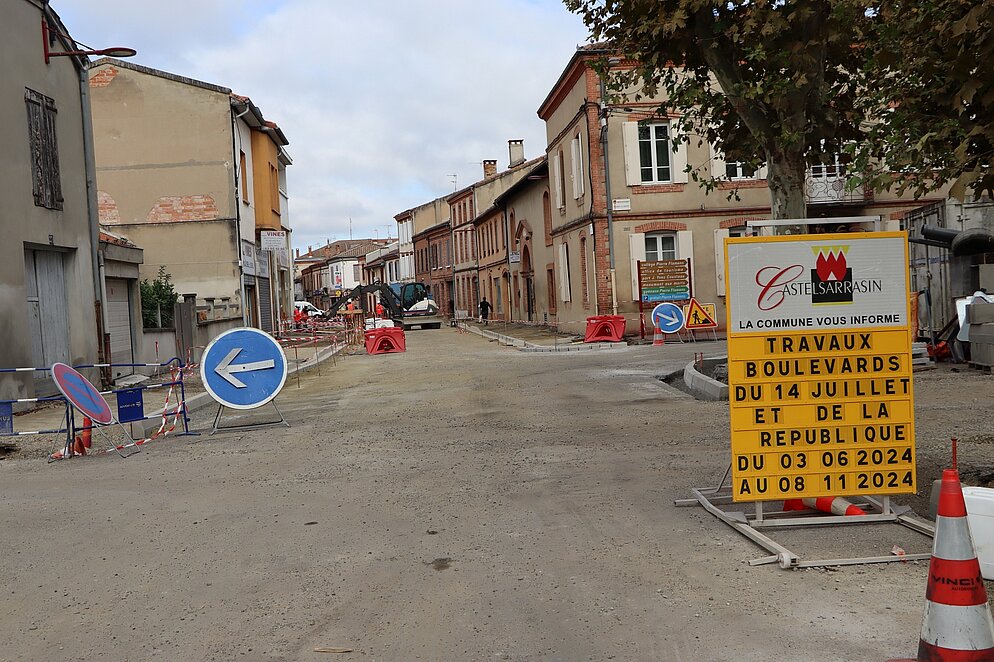

Début des travaux : lundi 3 juin 2024 / Fin des travaux : 8 novembre 2024

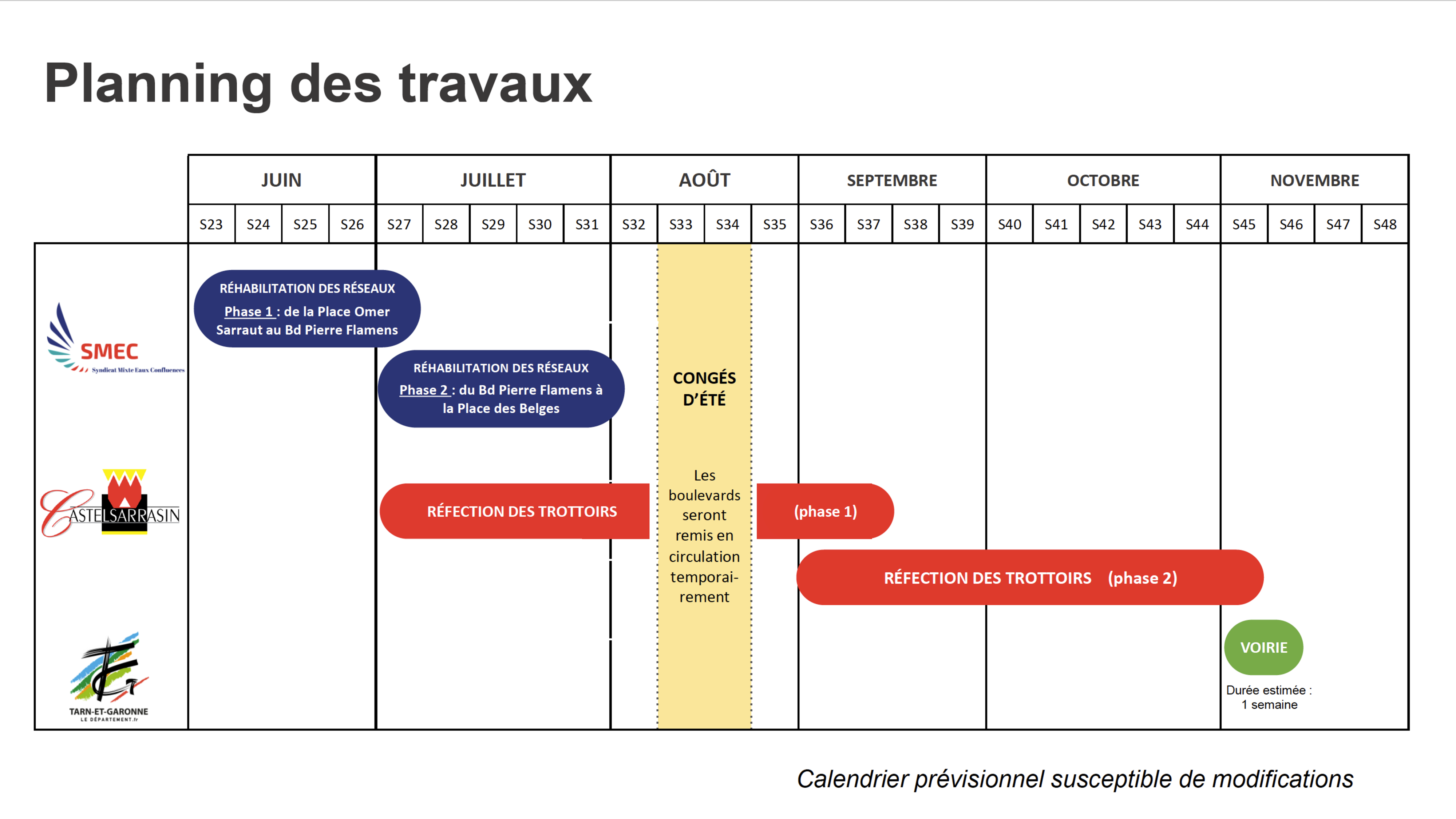

Historique du chantier
Travaux de renouvellement du réseau d’eau potable et d'assainissement
Du 02 juin au 02 août 2024
Ces rénovations sont rendus indispensables par la vétusté des canalisations et la nécessite de limiter les fuites.

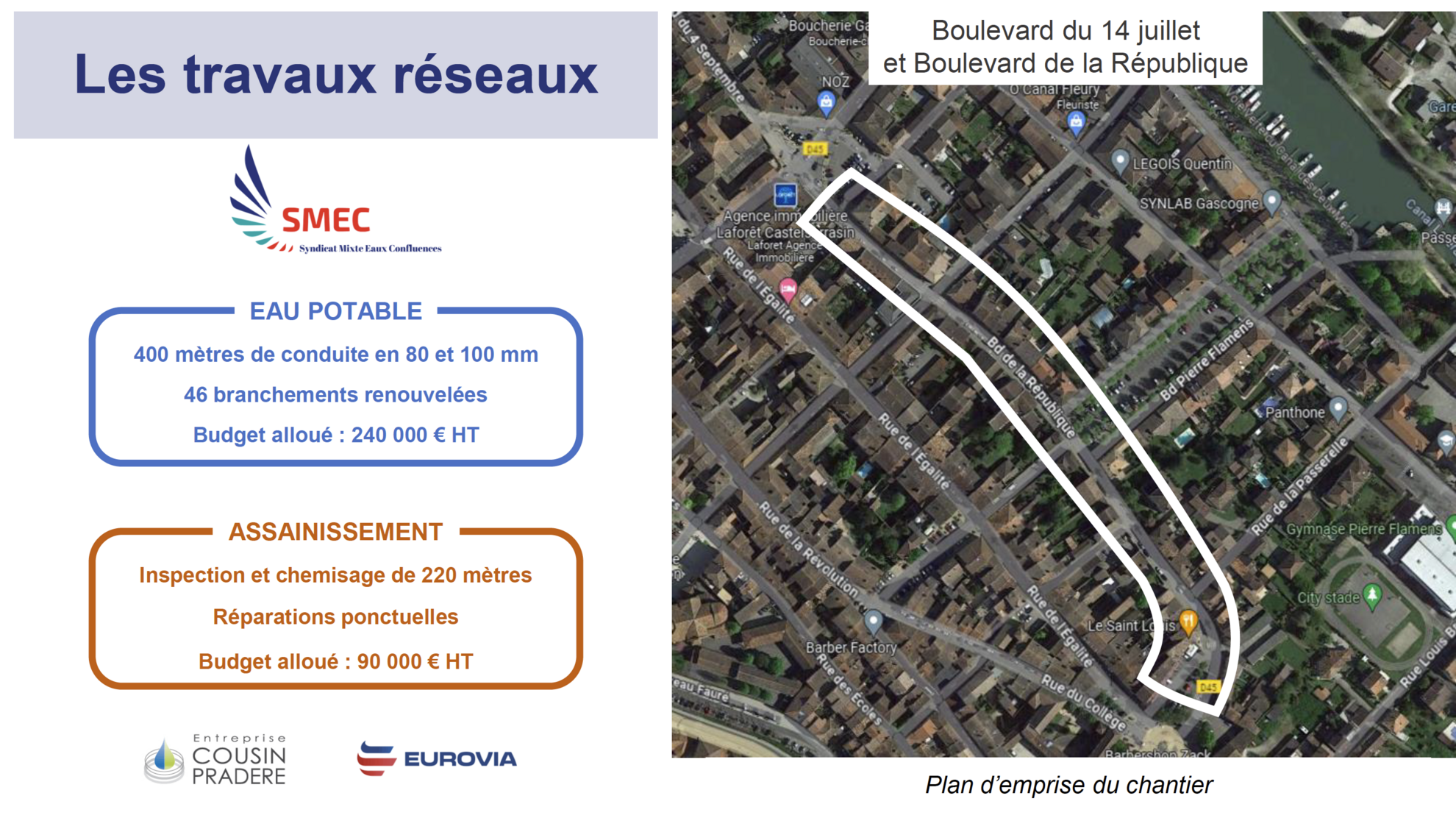

INVESTISSEMENT EAU POTABLE
Le Syndicat Mixte Eaux Confluences réalise des travaux de renouvellement du réseau d’eau potable :
400 mètres de conduite en 80 et 100 mm et 46 branchements renouvelés
Coût du chantier = 240 000 € HT
INVESTISSEMENT ASSAINISSEMENT
Le Syndicat Mixte Eaux Confluences réalise des travaux de réfection du réseau d’assainissement :
Inspection et chemisage de 220 mètres de conduite
Réparations ponctuelles
Coût du chantier = 90 000 € HT
Objectifs :
- Renouveler les canalisations en fin de vie présentant des risques aggravés de coupures intempestives liées à des fuites.
- Supprimer l’intégralité des branchements en plomb dans la rue.
- Lutter contre les fuites avec la raréfaction de la ressource en eau.

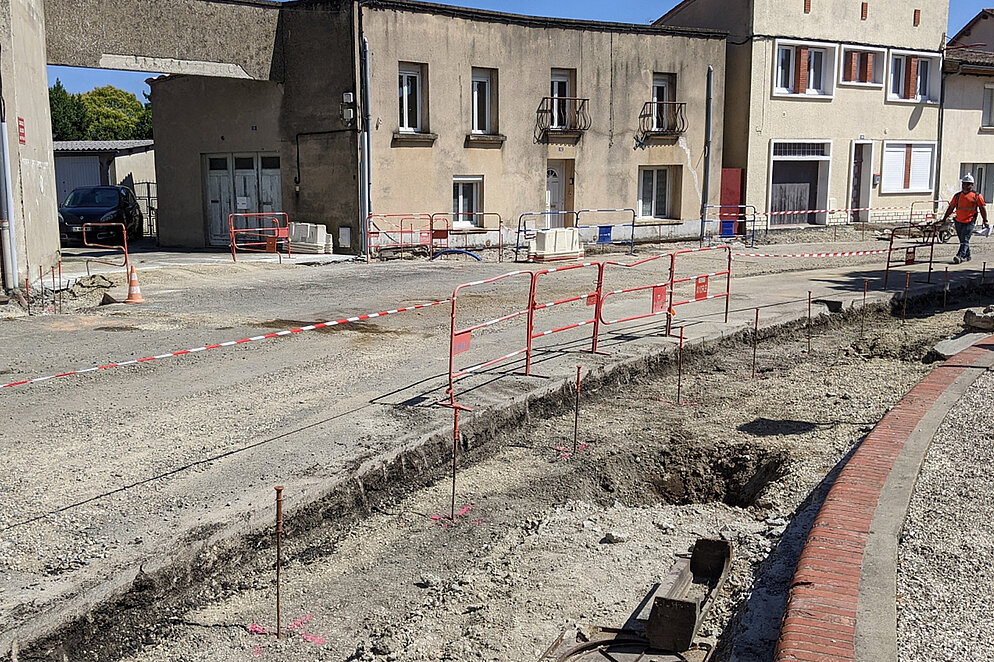

Travaux de réfection des trottoirs

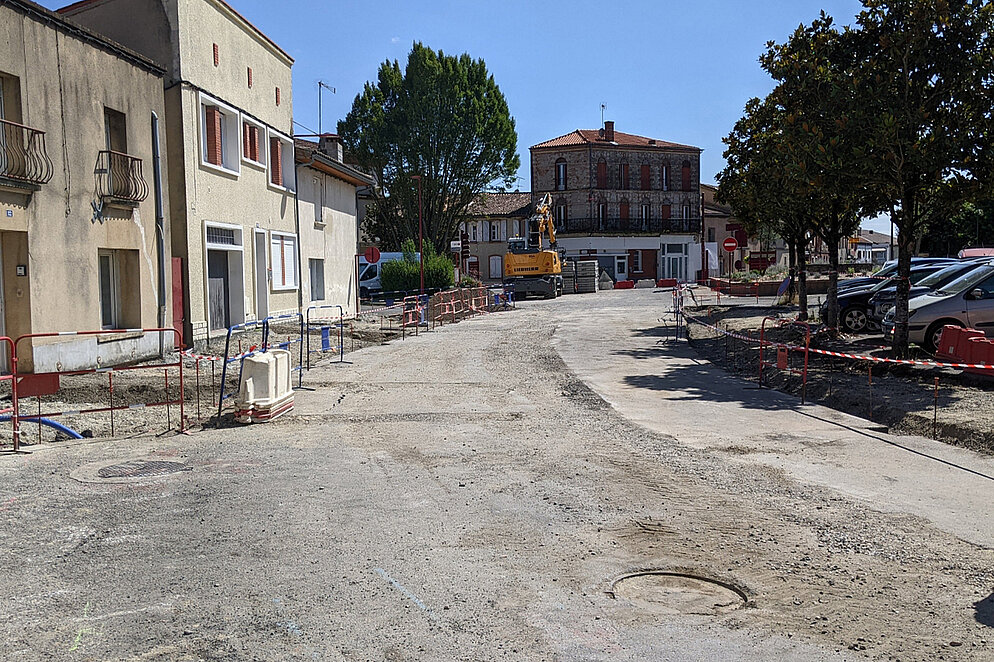

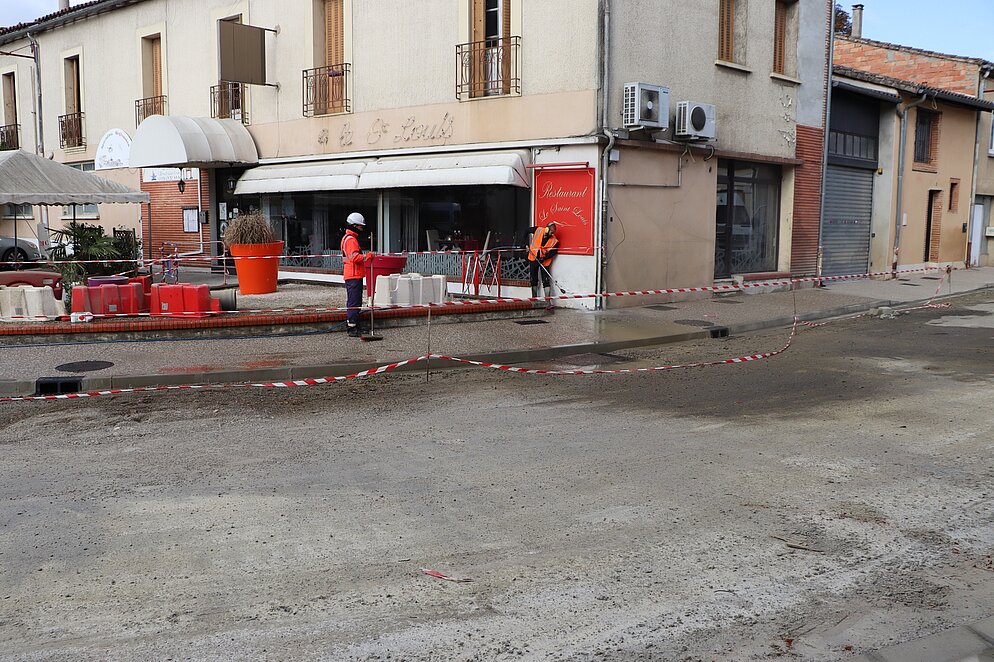

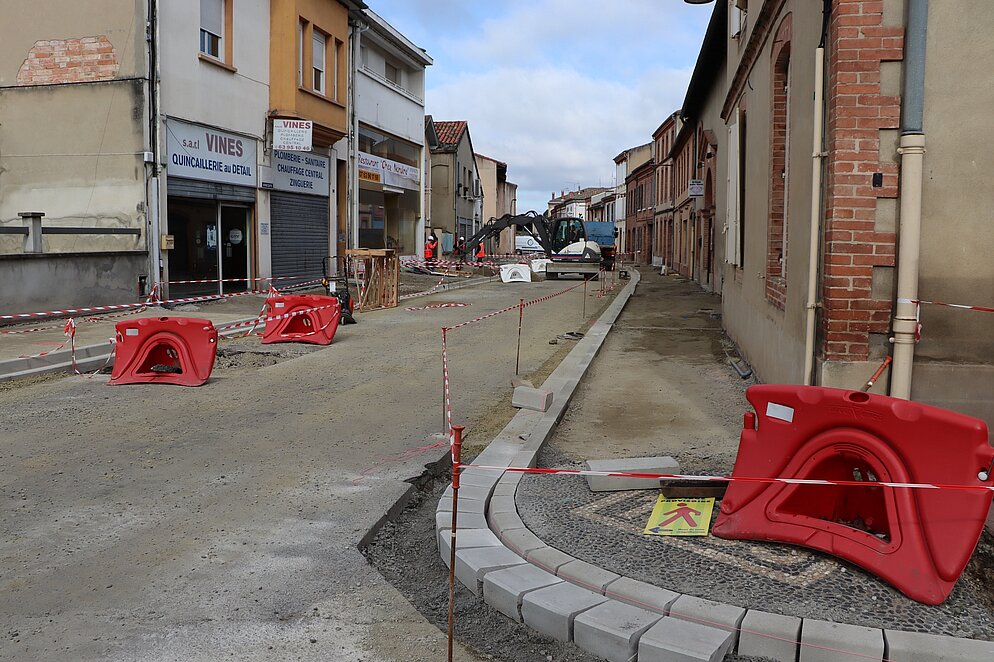

Du 01er juillet au 30 octobre 2024

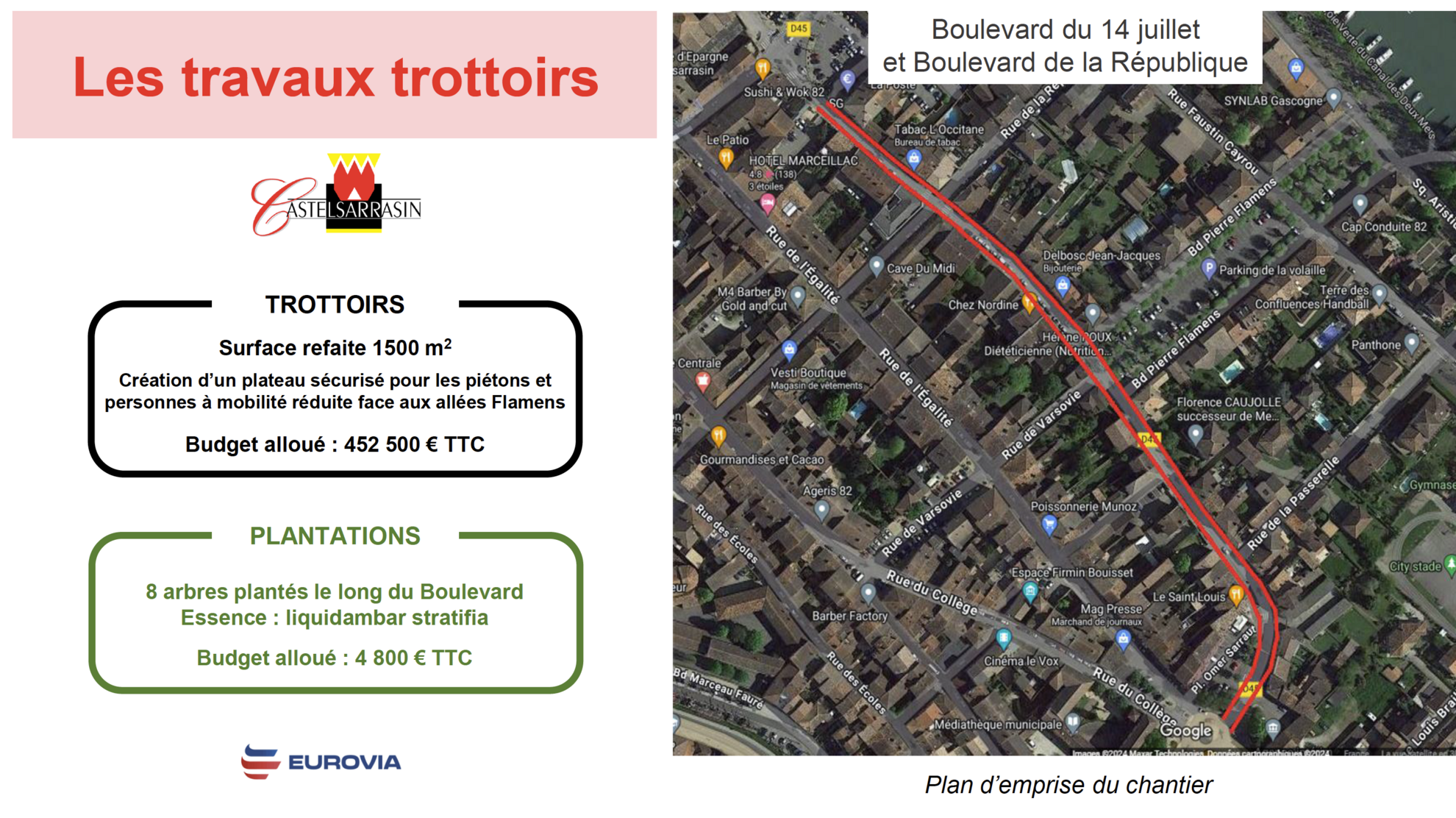

TROTTOIRS
La Ville va refaire 1 500 m2 de surface de trottoirs.
Création d'un plateau sécurisé pour les piétons et personnes à mobilité réduite face aux allées Flamens.
Budget alloué = 452 500 € TTC
PLANTATIONS
8 arbres seront plantés le long du Boulevard de la République pour créer des ilôts de fraîcheur et des puits de carbone. Essence : liquidambar stratifia
Budget alloué = 4 800 € TTC
DU LUNDI 03 JUIN AU VENDREDI 08 NOVEMBRE 2024 INCLUS et pendant la durée des travaux :
- la circulation des véhicules sera interdite boulevard du 14 Juillet, boulevard de la République, boulevard Pierre Flamens (entre le boulevard de la République et la rue Faustin Cayrou), rue des Vieux Fossés, rue de Varsovie (partie comprise entre le boulevard de la République et la rue de l’Egalité) et rue de la République (entre la rue de l’Egalité et la rue Faustin Cayrou),
- la circulation des véhicules sera en sens unique rue du Commandant Defraux dans le sens : route de Toulouse vers rue Joseph Flamens,

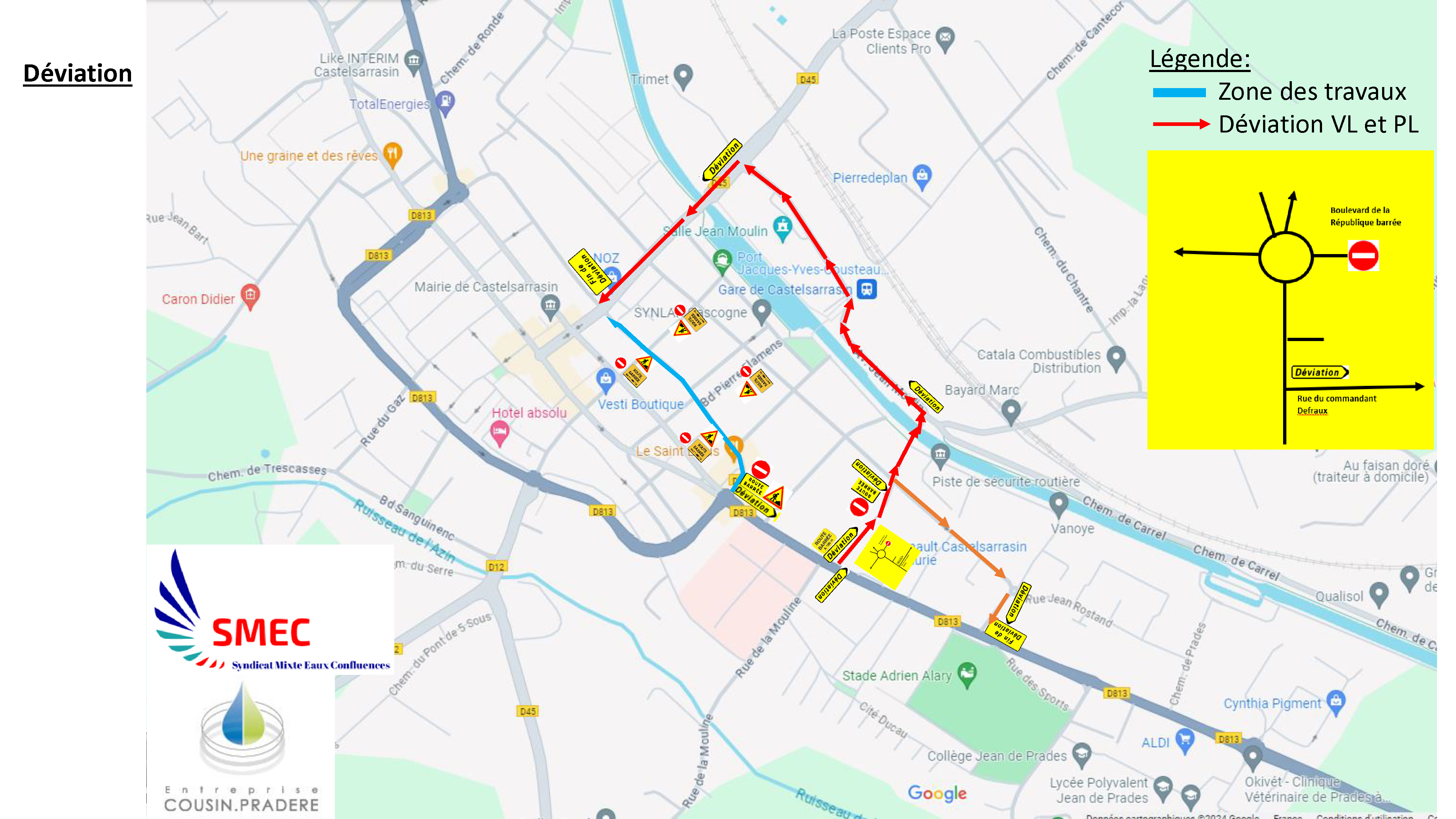

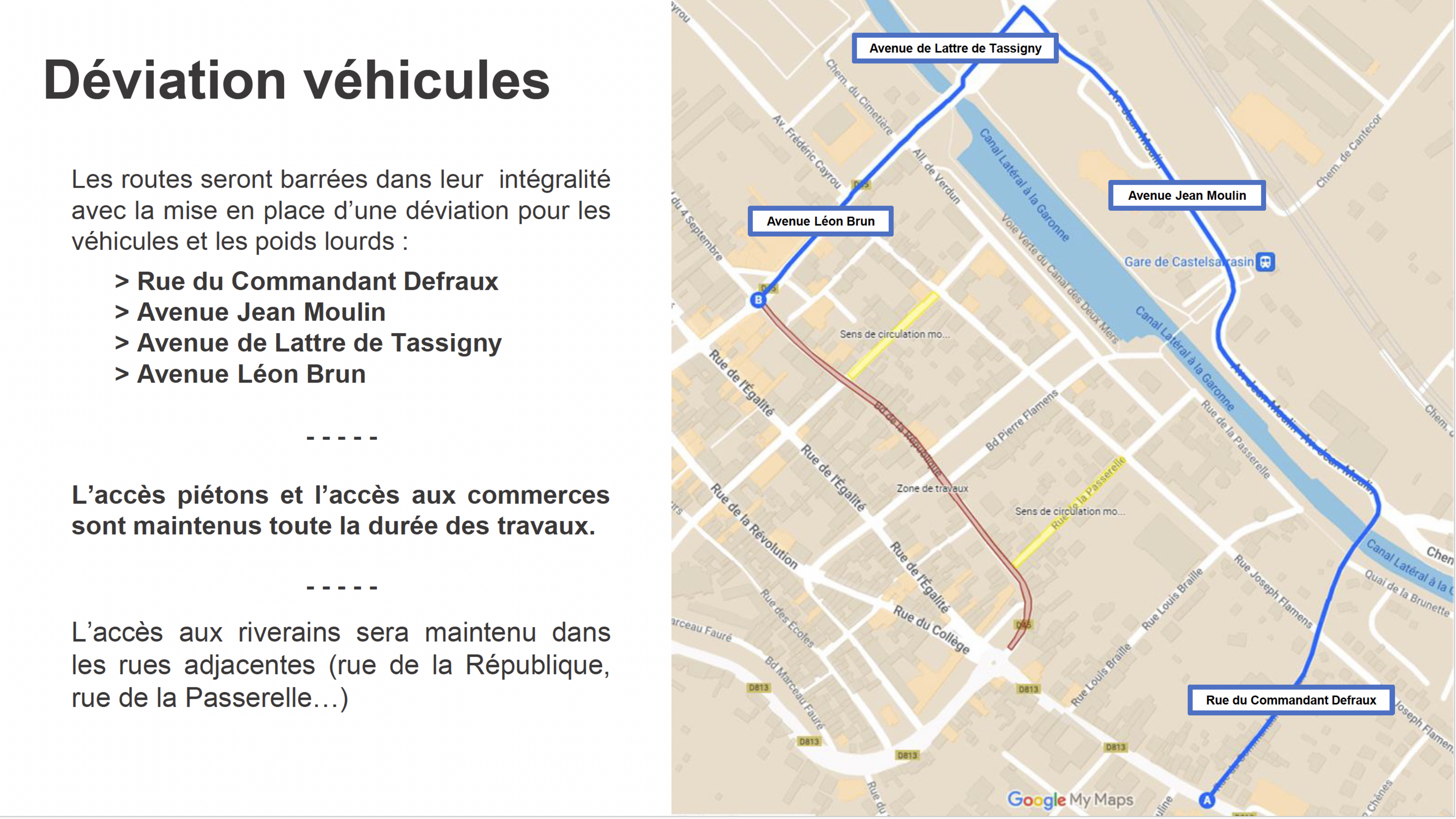

- des déviations seront mises en place par les entreprises COUSIN PRADERE SAS et EUROVIA : par la rue du Commandant Defraux, l’avenue Jean Moulin, avenue du Maréchal de Lattre de Tassigny et rue Joseph Flamens,

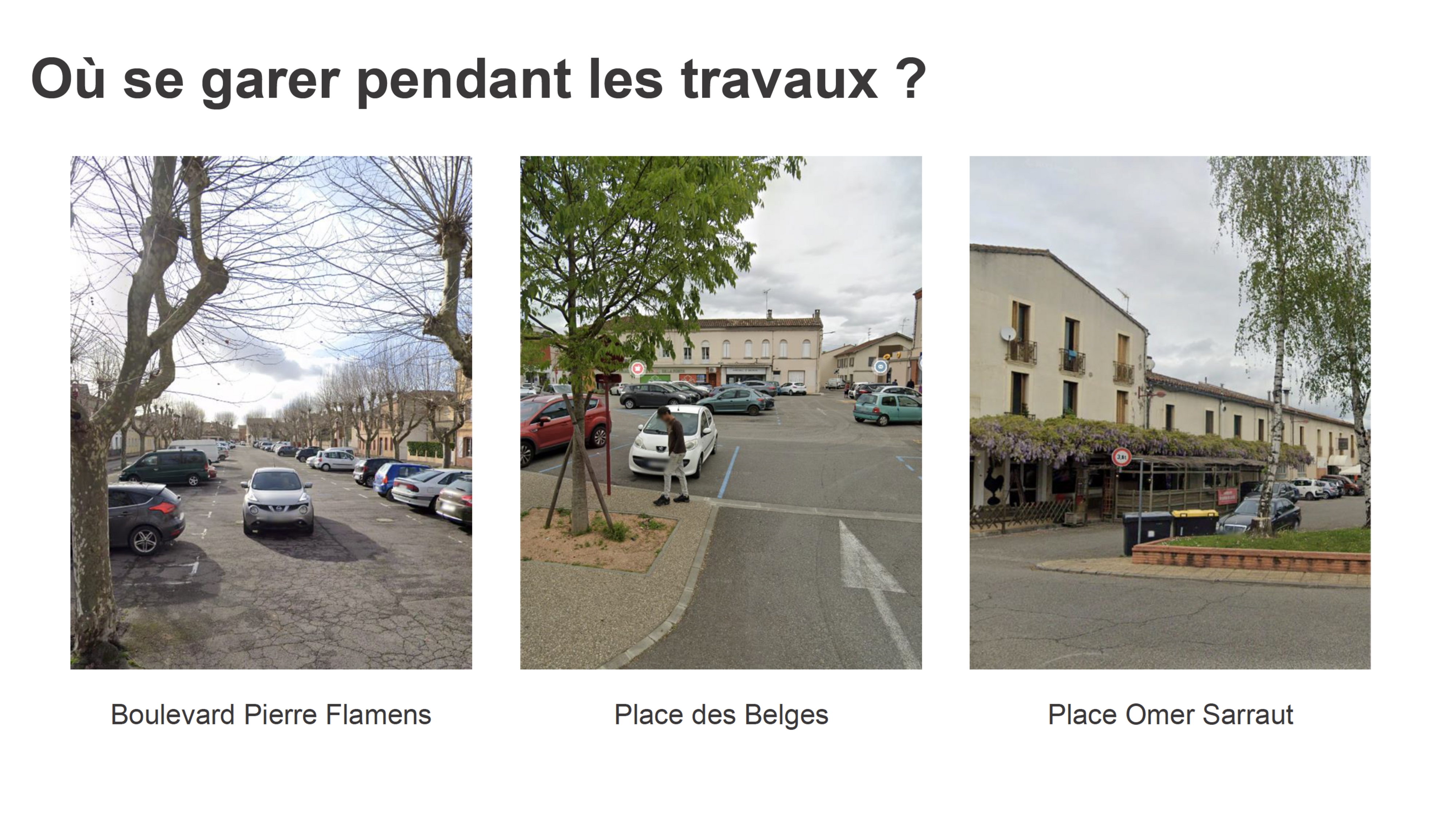

- le stationnement des véhicules sera interdit sur le parking du boulevard Pierre Flamens sur minimum douze emplacements, pour installer la zone de stockage et le matériel,
- le stationnement des véhicules sera interdit boulevard du 14 Juillet, rue de Varsovie (partie comprise entre le boulevard de la République et la rue de l’Egalité) et boulevard de la République.
CONSULTER l'arrêté réglementant la ciculation et le stationnement N°2024_ARR_0436

INFOS PRATIQUES
- Les travaux ont lieu en journée, il n'y aura donc pas de nuisance sonore la nuit.
- Coupures d’eau individuelle : en cas de coupure programmée lors de la modification des branchements (environ 30 min), les riverains concernés sont prévenus en amont par sms de la date des coupures d’eau.
- Coupure d'eau du secteur : une coupure du secteur sera faite lors du raccordement "général" (environ 6h) et les riverains seront prévenus en amont.
- Collecte déchets en bacs collectifs
En raison des travaux, le véhicule de collecte « Terres des Confluences » ne pourra pas ramasser les bacs et sacs en porte à porte pour les riverains du chantier. Ces collectes en porte à porte seront temporairement suspendues et reprendront quand les conditions de circulation le permettront.
Durant cette période, des bacs de regroupement collectif seront mis à disposition des riverains de part et d’autre de la zone de travaux.
Pour rappel jeter en vrac ses déchets recyclables dans le bac jaune et utiliser des sacs poubelles pour jeter ses ordures ménagères dans le bac marron.
Pour toute question sur la collecte, contacter le service "Déchets » intercommunal :
Du lundi au vendredi de 8h45 à 12h et de 13h45 à 16h30
Tél. : 05 63 95 56 00 (choix N 2) Mail : service.dechets@terresdesconfluences.fr
Site internet : www.terresdesconfluences.fr
